1 前言
本文对系统优化技术在未来综合钢铁厂生产计划业务中的重要性展开了探讨。范围涵盖从最上游的原料进厂直至最终产品出厂这一完整过程。在典型的生产流程中,各工序会依据预先制定的计划,明确单位时间内中间产品的品种、数量以及质量。后道工序的计划是以前道工序为基础制定的。一旦前道工序的实际结果出现变化,后道工序就需要对计划进行调整。反之,若后道工序因设备故障导致产量产生波动,前道工序的计划也有可能发生变更。
各工序内部的能源消耗、人力资源等要素,会在既定生产计划的约束条件下进行局部优化。然而,某一工序中这些要素的变动,并不会直接对其他工序的计划造成影响。换言之,目前各工序的计划基本上是相互独立的,它们仅通过中间产品产量或计划的变动来间接产生相互影响,并且在必要时进行实时调整;其他因素所引发的工序间影响并未被纳入考虑范围。
2 影响未来钢铁厂生产管理的变动因素
2.1 CO2排放量
为应对全球变暖问题,未来极有可能会为全厂设定CO2排放总量的上限。若某一工序的实际排放量超出预期,就需要削减其他工序的排放量以实现“抵消”,进而重新制定以降低整体排放为目标的生产计划。
2.2 电力消耗量
目前,钢铁厂大多通过长期合同来进行电力买卖,相关限制已在计划阶段予以考虑,因此并不构成实时变动因素。但在未来,为了平衡可再生能源的波动,可能会签订“需求响应”协议:电力公司会提前数小时通知钢铁厂需在未来几小时内削减负荷,届时钢铁厂必须临时停运部分工序。
2.3 人力资源
受少子化现象的影响,劳动力数量将持续减少,物流人力可能会被压缩至最低限度。当前各工序均以自身效率最大化为目标,但前道工序的最优顺序往往与后道工序的理想顺序存在较大差异,从而导致额外的物流操作(如中间产品转运、重新堆垛等)。若未来人力仅能维持最低运营水平,那么预测物流量就必须作为约束条件纳入计划之中。
2.4 产量
为了降低CO2排放,企业正在探讨引入氢基竖炉、直接还原炉、电弧炉等新设备。在现行的高炉-转炉工艺下,板坯产量难以实现动态调整,但可借助电炉等设备进行灵活应对,例如次日粗钢产量能够在原计划的基础上增减数千吨。
上述 2.1-2.3所提及的因素,虽然在传统生产计划中已被纳入各工序目标的考量范畴,但在未来有可能逐步演变为更严格的约束条件;2.4所示的约束条件放宽,从生产计划的角度而言,意味着调整空间的扩大。然而,这也带来了一定的风险,某一工序的局部最优解,有可能引发其他工序出现严重问题。
3 未来钢铁厂的系统性风险
本研究认为,在复杂系统中,某系统内的微小变化或人为失误通过传播或共振对各系统产生影响,并造成巨大后果,这便是系统性风险。当前钢铁厂的生产计划被分解为各工序的独立问题,其影响仅限于中间产品产量,具有直观易控的特点,因此可以认为系统性风险的发生概率较低。

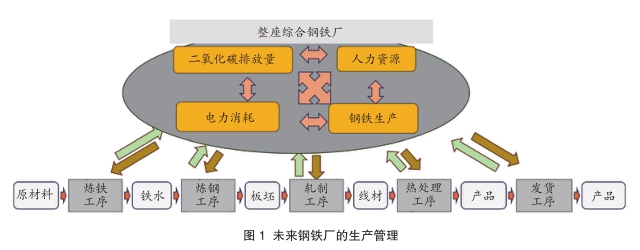

相比之下,图1展示了上述波动要素与各工序之间的动态耦合关系。各工序的波动以及计划失误所引发的CO2、电力、人力与产量的变化,将会打破全厂的平衡,并且反过来作用于各工序。这意味着在广阔的解空间中,若连续选择不恰当的解,就有可能引发重大问题,例如:
1)为响应电力公司的需求,电炉和轧制工序停产数小时;2)次日为弥补产量缺口,启动增产;3)中间产品物流急剧增加,导致工序间物流堵塞;4)材料供应延迟,致使热处理产量下降;5)轧制增产计划与热处理优化计划不匹配,导致其效率无法维持,产量下滑;6)增产使CO2与电力消耗增加,为进行补偿,后续热处理运行受到限制;7)上述叠加效应使热处理产量陷入不可恢复的减产状态,最终导致交货延误。
综上所述,仅着眼于本工序恢复的调整(如步骤2),有可能通过多因素耦合引发连锁反应,对其他工序造成灾难性影响。习惯于“工序独立计划模式”的人员,迫切需要强有力的业务支持系统来驾驭“高度耦合复杂系统”。
4 结语
除图1所涉及的四大要素外,还有许多其他因素也可能对全厂产生影响并引发波动。例如2.4节中提到的新设备导入,不仅会改变能源结构,还有可能导致副产燃气成分与热值发生波动,进而影响全厂的能源平衡以及产品质量的稳定性。
为此,必须采用以“自主分散”为基础的“系统性优化”理念,以能源链视角为核心,持续推进相关的具体化工作。
